丰碑|乌东德电站送端 500 千伏交流配套工程首条输电线路投产运行
时间:2020-05-13 信息来源:中国能建规划设计集团云南省电力设计院点击数:361

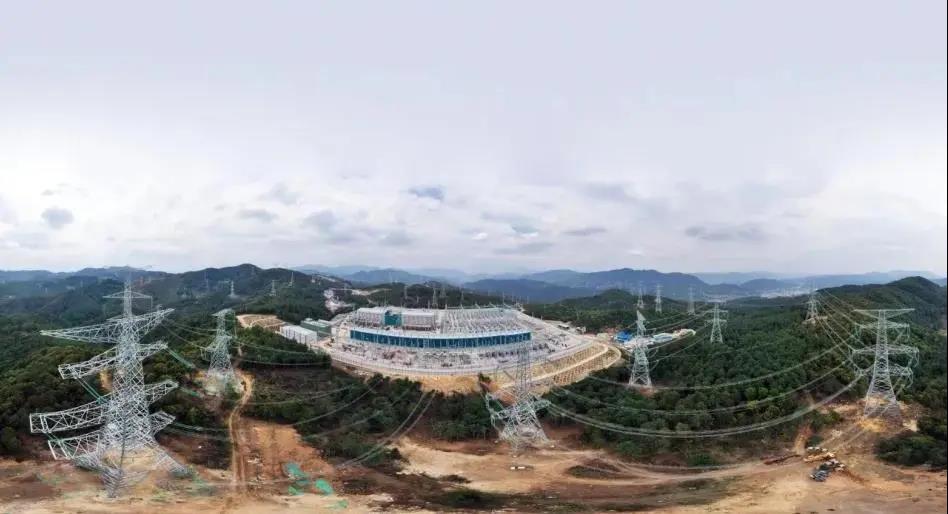

4月30 日,中国能建规划设计集团西南院、云南院设计的乌东德电站送端 500 千伏交流配套工程子项工程禄劝换流站至龙海变Ⅰ、Ⅱ回输电线路工程投产运行!

5月1日、2日完成对龙劝甲线、乙线五次冲击,两条线路及龙海间隔设备均正常带电,标志着乌东德交流配套工程首个攻坚克难目标顺利实现。


乌东德电站送端500千伏交流配套工程是云南省基础设施“双十”重大工程之一,此次投运的禄劝换流站至龙海变Ⅰ、Ⅱ回输电线路,是云贵互联互通工程的重要组成部分,也是今年以来云南省投产的首个重大电力基建项目。

该项目的投运标志着乌东德送出工程配套工程迈出坚实性的一步,全面进入总攻阶段。


乌东德电站左、右岸装机各 6×850兆瓦,根据乌东德电站送电广东广西(昆柳龙直流)输电工程系统方案,乌东德电站右岸接入昆明昆北换流站,经过广西柳州柳北换流站,到达广东龙门换流站。左岸接入禄劝换流站(南方电网第一个三端直流送端换流站),经贵州高坡换流站,直达广东肇庆换流站,为当地经济发展注入新的动力。

同时乌东德电站距离滇中负荷中心距离仅 120~ 150 公里,本工程还将乌东德电站的电力直接送入滇中主网,保障乌东德电站投产初期电力消纳,因此规划与本工程同期建成云贵互联输电工程。


本工程建设内容包括:

1.乌东德电站至昆北换流站 3 回 500千伏线路工程;

2.乌东德电站至禄劝换流站 3 回 500千伏线路工程;

3.禄劝换流站至龙海变电站 2 回 500千伏 线路工程;

4.禄劝换流站至白邑变电站 2 回 500千伏线路工程;

5.500千伏龙海变电站间隔扩建工程;

6.500千伏白邑变电站加间隔工程。

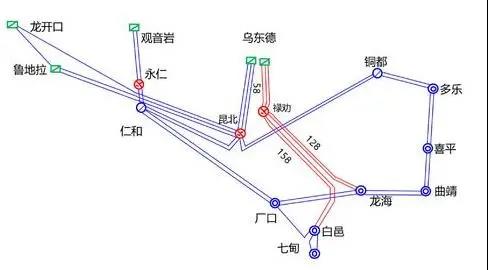

禄劝换流站至龙海变Ⅰ、Ⅱ回输电线路工程,是云贵互联互通工程配套交流工程的重要组成部分,线路起于云南省昆明市禄劝县中屏镇±500千伏禄劝换流站,止于云南省曲靖市马龙区 500千伏龙海变,线路位于云南省境内,途经云南省昆明市禄劝彝族苗族自治县、寻甸回族彝族自治县、曲靖市马龙区,项目总投资89194万元,线路全长226公里,新建铁塔534基。

工程建设的重要意义

1.满足乌东德电站可靠送出,保障乌东德电站的电力消纳,实现水电资源的充分利用和优化配置;

2.满足滇中片区负荷增长对电力的需求;

3.缩短电源和负荷之间的电气距离,加强滇中500千伏电网结构,提高大滇中片区的供电可靠性;

4.满足云贵互联输电工程送端换流站的接入,促进西电东送可持续发展,提高西电东送安全稳定裕度。

设计过程亮点难点

1.因地制宜选冰区

设计过程注重微地形微气象区段调查,进一步提升线路安全可靠性。线路所经地区多为人口较少的滇中山地,覆冰严重。通过实地调查,对沿线高山地形地势、气流通道的分析,结合现场实测等方法,客观、准确地划定了工程20毫重冰区段。同时,结合工程实际特点,注重对微地形微气象区段调查,因地制宜采取防风偏、防冰闪等系列抗灾措施,合理提高线路设防能力,为工程的长期安全运行奠定了坚实基础。

2. 平行走线通道窄

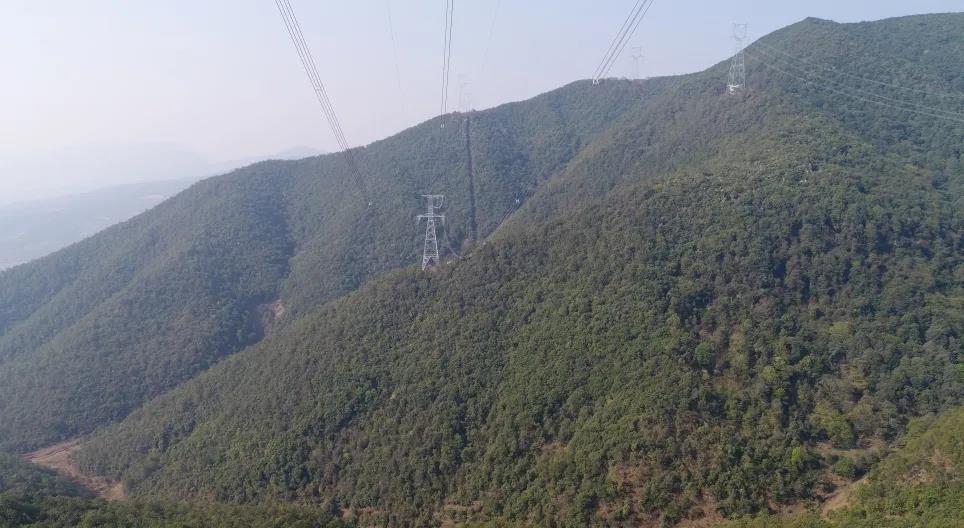

该工程多回平行走线,涉及行政区域和设施多,通道紧张,协调困难。工程涉及云南省禄劝县、寻甸县、马龙区,其中,昆明市境内线路长度约占85%以上,途径昆明市北部、东部地区和滇中产业新区,规划设施众多。尤其寻甸县因已建电力线和油气管道较多,4回线路平行走线,通道走廊狭窄,路径协调极为困难。

3.交叉跨越多而密

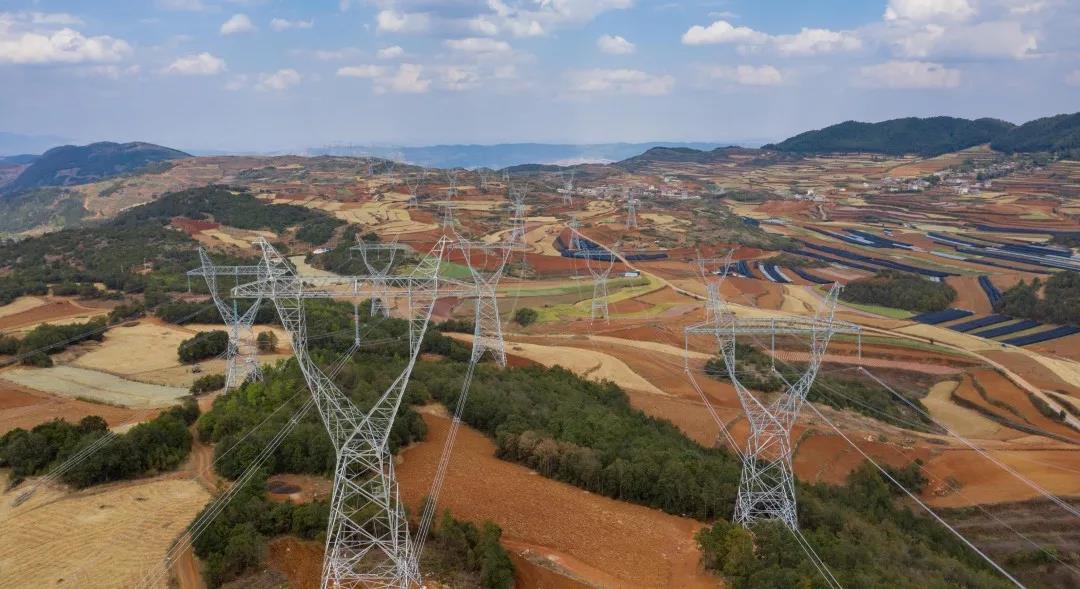

据统计,仅禄劝换流站至龙海变Ⅱ回线路就跨(钻)越±800千伏线路3条/3次,钻越±500千伏线路2条/2次,跨越500千伏线路4条/4次 220千伏线路10条/10次、110千伏线路5条/5次、35千伏线路6条/10次、10千伏线路30余条次。同时,还跨越了普渡河、渝昆高速、杭瑞高速、东川铁路、规划渝昆高铁等多处重要交叉跨越。线路邻近各自然保护区、规划区、水源保护区等,通过精心优化路径,确保了路径方案的可行性和合理性。

4.积极应用新技术

积极应用新技术,提升工程亮点,在各阶段为工程创优提前做好技术策划。在普渡河跨越段,地形恶劣,前后侧高差大,采用三相导线水平排列的酒杯型耐张塔,减小了塔头高度和塔重,既节约了塔重又改善了大高差间隙的要求,取得较好的经济性和可靠性。


凝心聚力  攻坚克难 设计跑出“加速度”

1.全线设计无变更

禄劝换流站至龙海变I、II回500千伏线路,I回为西南院设计,II回为云南院设计。2018年12月15日左右,云南院收到中标通知书,工程组第一时间到现场开展终勘作业。

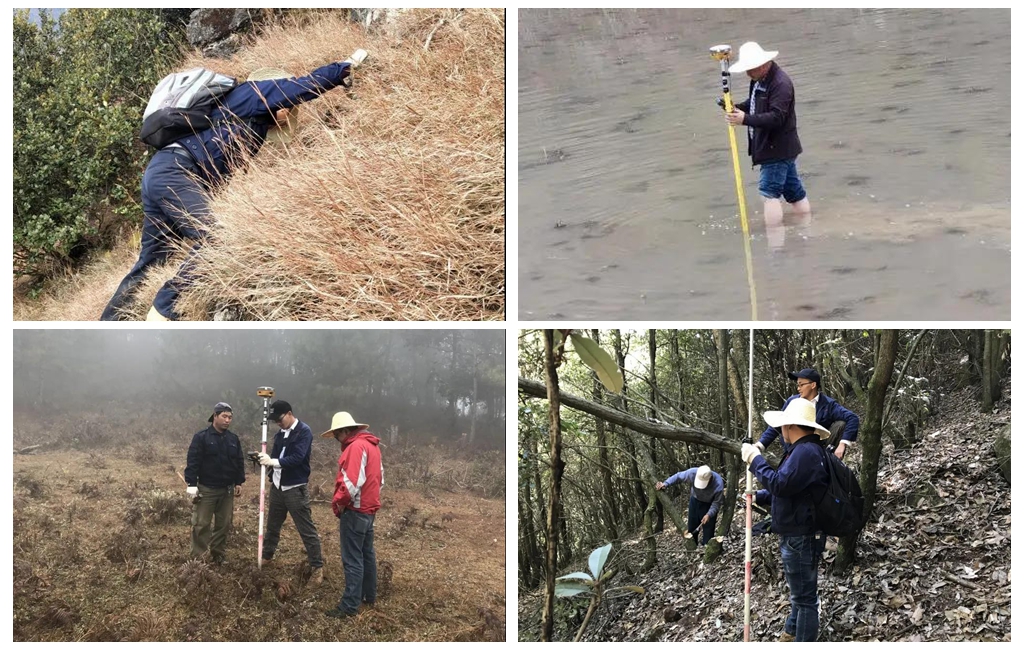

沿线山高林密、地形较差、高海拔重冰区路径长。工程平均海拔在2300米以上,森林覆盖率约占90%,气候恶劣,冬季覆冰严重,交通不畅,跨越多。西南院、云南院克服上述不利条件,发扬艰苦奋斗精神,保质保量的完成了工程任务。

云南院于2019年1月30日(春节前3天)完成了外业终勘工作,并于2019年5月20日提供了线路本体部分所有图纸,云南院从中标到出图用时之短在云南院设计的500千伏线路中跑出了新的“加速度”。

在设计跑出加速度的同时,设计质量也因全线设计无变更,受到了云南电网公司的表扬.

2.勘察现场党旗红

工程组坚持党建引领,成立了乌东德电站送电广东广西线路工程终勘临时党小组,前移战斗堡垒,发挥先锋模范作用,将鲜红的党旗高高地插在勘察一线阵地上,有序有力有效加速推进线路终勘设计工作。

在交通困难的高山顶,有共产党员的身影。在复杂问题的解决中,共产党员带头上。面对紧张的工期,共产党员奋勇当先,用实际行动践行自己的诺言——“哪里有困难,哪里就有共产党员的身影”,不仅做实了生产力,更做强了竞争力,做细了凝聚力有效推动党建与生产有机融合。
