广南县脱贫攻坚农网改造升级项目首战告捷
时间:2020-06-01 信息来源:云南天星实业有限公司党建人事部 张建强 孙永志点击数:553

工期倒排日管控  千军决战一盘棋

——广南县脱贫攻坚农网改造升级项目首战告捷

走进文山广南县脱贫攻坚农网改造施工项目部一种紧迫感扑面而来,在二楼双联共建党员活动室看到墙上悬挂的“工程概况”、“作战地图”、“攻坚克难时间表”,清晰地标明了广南县2019—2020年提质攻坚促脱贫电网基建专项工程三个批次、档卡户工程两个批次及低压集抄改造项目与配电自动化改造项目进度的完成情况,全县18个乡镇分布为六个“作战区突击队”,每个“战区突击队”都标注了攻坚任务时间表。


云南电网公司在广南提质攻坚促脱贫电网基建施工项目部召开的“双联共建”启动会

聚云南电网之力,助广南脱贫攻坚

云南电网公司启动电力行业扶贫提质攻坚促脱贫专项行动,高度关注广南社会经济发展用电需求,高度重视广南电网基础设施建设 ,高度配合广南如期完成脱贫攻坚任务。4月21日,在广南提质攻坚促脱贫电网基建施工项目部召开的“双联共建”启动会上,云南电网公司党委书记、董事长甘霖肯定了脱贫攻坚项目建设前一阶段各单位的工作组织成效,强调要以“双联共建”活动为契机,扎实开展好党支部工作,深化“党员责任区”建设,推动深度融合走深走实,充分发挥党组织战斗堡垒、党员先锋模范作用,高质量完成脱贫攻坚项目建设任务,圆满完成电力行业扶贫各项工作。

2020年是脱贫攻坚的收官之年,云南文山电力股份有限公司认真贯彻落实脱贫攻坚工作要求,严格按照脱贫攻坚项目建设“攻坚战”实施方案,分层分级压实项目建设管理主体责任,形成地县两级主要负责人挂牌、各专业通力协作的全员决战总攻格局。4月20日,公司从基建、生技、市场、安监、物流抽调30余名精兵强将组建总攻突击队,进驻广南开展增援帮扶。

为认真贯彻落实云南电网公司电力行业扶贫决战决胜总攻坚启动会精神。4月16日,红河供电局对口支援帮扶广南县项目建设,选派配网项目管理、物资管理精干力量赴广南县开展为期半年的项目建设帮扶,派驻人员阶段性直接参与业主项目部工作,助力广南县脱贫攻坚项目建设。

在农网改造升级项目点多面广,任务重的情况下,广南县电力有限责任公司加强项目管控与协调,全面梳理重点难点问题,督促管理资源、施工监理资源、物资供应资源需求落实到位,实现系统性策划和组织实施。在协调地方政府保障施工和青赔协调工作等方面通力合作,及时化解施工受阻问题,保障项目施工顺利推进。

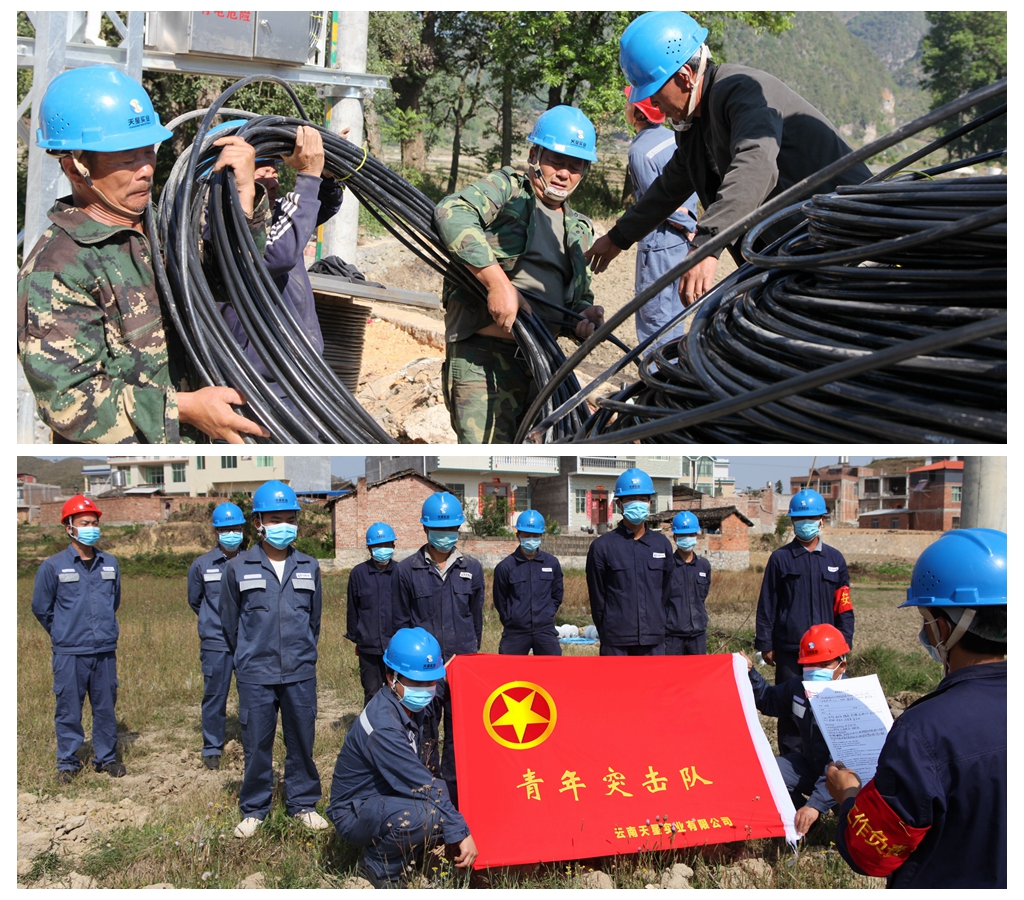

广南县农网改造升级施工项目部成立党员突击队

挂牌作战:千军决战一盘棋

“攻坚克难,决战决胜,广南县脱贫攻坚农网改造升级项目建设到了关键时刻,必须全力以赴强化举措。六大攻坚任务、六个“作战区突击队”的进度表的数据每天都在更新,以确保对项目建设状况的实时掌控。2020年5月30日前完成提质攻坚促脱贫电网基建专项广南电网基建项目131个单项投运以及2042用户通电工程,其余工程计划2020年12月15日前全部完工 ”。云南天星实业有限公司副总工程师、文山配网项目指挥部指挥长张友云告诉记者。

为确保项目如期完工,从各个作战区突击队队长到班组长,每天1000余名施工人员坚守施工一线,与时间赛跑,抢抓工期,倒逼落实。各参建单位精诚团结,知难而上,砥砺前行,勇挑重担,各个片区责任人按照“5.30”脱贫攻坚冲刺倒计时项目推进5日管控情况进行现场督办。施工项目部管理人员分工明确,职责落实到人,认真解决各项问题 ,分工不分家, 在广南县农网改造升级项目临时党支部的带领下,打造出一支“特别能吃苦、特别能奉献、特别能战斗”的施工劲旅,全体参建人员紧紧地拧成了一股绳,树立了必胜信心和攻坚克难的勇气,斗志昂扬,攻克了重重难关,加快了施工进度。经过全体参建人员的共同努力,提前一个月完成了施工任务。据了解,此次共完成杆塔组立8796根,导线架设710.58千米,变压器安装241台,户表安装17883户,其余各批次工作正在有序推进。


苦战18天:点亮2042户百姓美好生活

建档立卡户把房屋建到哪里,我们就把电送到哪里。为切实摸清未通电用户的情况,4月8日,云南省能源局会同云南电网公司和文山州能源局到广南县开展农网改造升级工作调研,对广南县反映的新增未通电用户进行了实地调查了解。由于全县农村基础设施建设历史欠账大,149个贫困村中还有59个贫困村末出列。

按照省、州的安排部署,广南县到2020年6月底前必须完成脱贫攻坚各项任务。目前,全县“两不愁三保障”已基本达标,但仍然存在一些短板需要补齐。经广南县人民政府组织排查,有2042群众不能入住新建住房,已选址重建新房群众的危房无法拆除,影响了建新拆旧工作进度,影响农村人居环境改善提升和脱贫达标。 2020年5月7日,云南电网公司收到云南省能源局《关于请尽快解决文山州广南县未通电用户通电的函》。

脱贫攻坚就是责任,解决通电问题就是命令。接到广南县2042未通电户工程施工任务后,各参建单位迅速响应,做到闻令而动,向险而行,冲在一线,干在实处, 施工单位采取5加2、白加黑的工作方式,不畏艰险,攻坚克难,不辱使命,他们与时间赛跑,争分夺秒,挑灯夜战,经过18天的紧张忙碌,于5月25日顺利完成了施工任务,确保2042未通电户通电任务圆满完成。如今,行走在广南县的村村寨寨,田间地头,只见一排排电线杆、一根根银线、一台台变压器、一只只电能表映入眼帘,串起了当地百姓的幸福生活,点亮了百姓的美好梦想与希望。

攻坚克难:在石头上抢工期

放羊村是珠街镇的一个行政村,辖放羊寨、长冲、老寨等19个村民小组。在广南县脱贫攻坚农网改造实施过程中,由于地形复杂,122基电杆洞就有79基全是坚硬的岩石,工期紧迫、任务艰巨、施工难度大 ,一直未及时进场施工。施工四队在放羊村打电杆洞最怕什么?当然是坚硬的岩石,岩石电杆洞怎么打?施工四队要在25天内完成122棵电杆洞的开挖任务,每天开挖要保证在5棵以上。施工项目部设定了节点工期,给施工四队下达了“只许成功,不能失败”的刚性指标。

5月16日下午,正在狭窄的坑洞里施工的王师傅介绍:我参加工作20多年了,还是第一次遇到这么难啃的硬骨头。每天早上天不亮就起床开始工作,要打完一个80公分宽、2米深的电杆洞,必须要用水磨管钻机先在电杆洞周围钻19次,一寸一寸地往下磨,一节一节地把岩石取出,一台钻机一天只能完成一个电杆洞的开挖。施工四队没被眼前的困难吓倒,根据地质岩石硬度,确定采取水磨管钻机和挖掘机破碎锤双管齐下。从专业施工队调来三台水磨管钻机和一台挖掘机,发扬蚂蚁啃骨头的精神,攻坚克难,终于在5月30日前完成了电杆洞的开挖。

施工现场:百姓眼中的“电力铁军”

为了建档立卡户全部都能用上电,杨柳井乡骂然村老杨村小组建档立卡户李明昌家搬迁后离最近电源搭接点较远,有1.1千米,施工人员现场勘察后,决定专门为此用户安装1台30千伏安变压器。施工方案确定后,5月2日天不亮,施工人员就开始立杆、架线、安装变压器。经过10多名施工人员3天的时间加班加点,于5月4日晚上8点为李明昌老人架通了电。夜幕降临,看到堂屋的灯亮了,老人脸上露出了开心的笑容。

在莲城镇端鸠村委会那弄村,走进刚搬进新家不到两个月的建档立卡户王炳雄老人家,只见他正在用电饭煲煮饭。看到家里来了客人,老人家放下手里的活计,激动地和我们拉起家常:电通了,真方便。我们祖祖辈辈一直住在破旧的土坯烂瓦房里。如今,依靠党的扶贫政策,我们住进了砖混结构的楼房,终于过上了衣食无忧的生活。

随着时间的推进,一根根银线在电力工人的手中飞舞,一台台变压器缓缓地“落座”。夏日的广南大地,艳阳高照,清风拂面,一幅电力安装画卷在风景秀丽的坝美镇徐徐展开……

5月22日下午,记者来到者太乡采访建档立卡户通电情况,乡长陆安德告诉记者:天星公司施工人员真是好样的,为了赶工程进度,工人们每天起早贪黑,加班加点,冒着37度的高温为我们安装变压器,他们这种撸起袖子加油干的精神让人佩服,不愧为“电力铁军”。

为全面打赢广南县脱贫攻坚农网改造升级项目建设攻坚战,各参建单位紧紧围绕脱贫攻坚配网项目决战决胜总要求,充分发挥参建单位党组织“双联共建”和“党建+配网项目管理”的优势。严守联控保安全,工期倒排日控制,标杆建设“零缺陷”,千军决战一盘棋,全力打造“党建+标杆项目部”,全面提升配网规范化建设水平,苦战200天,用光明驱散贫穷,高质量实现广南县149个贫困村从“用上电”到“用好电”的根本转变,力争2020年12月15日前完成广南县脱贫攻坚农网改造升级项目6个批次474个单项工程的目标任务,为云南省打赢脱贫攻坚战贡献力量。
